【東京都・埼玉県|工場/倉庫】電気設備更新工事の事例まとめ
カテゴリー:
タグ:

前回の記事では、工場や倉庫における「生産ラインを止めないための更新計画」の重要性について解説しました。計画の立て方が理解できたら、次に気になるのは「実際の現場で、いかにして課題がクリアされているのか」という具体的なプロセスではないでしょうか。
工場の電気設備更新には、限られた生産休止時間内での完遂や、複雑な搬入経路の確保など、机上の計算だけでは進まない「現場ならではの難所」が数多く存在します。
本記事では、弊社が手掛けてきた工場・倉庫の施工事例を厳選してご紹介します。LED化による電力コスト削減から、PAS・高圧ケーブルの刷新、キュービクルの入れ替えまで、前回の「計画編」で触れたポイントをどう形にしたのか。貴社の安定操業を守るための実例として、ぜひご一読ください。
▼関連記事はこちら
受変電設備(キュービクル等)工事|生産ラインの拡張や電力供給の最適化
高圧受変電設備(キュービクル)新設工事|埼玉県 熊谷市・工場

- エリア :埼玉県 熊谷市
- 施設種別:工場
- 工期 :2か月
- 停電時間:電力系統切替時3時間、キュービクル更新工事10時間
- 費用レンジ:500〜1000万円

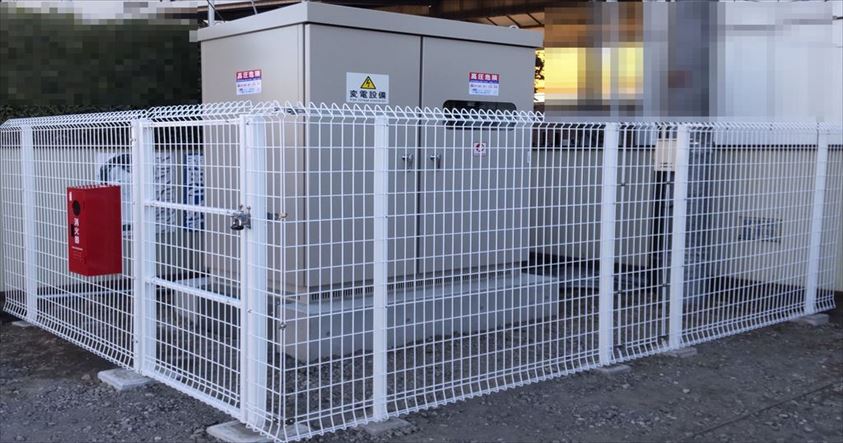

埼玉県 熊谷市にある工場の設備増設に伴い、低圧受電から高圧受電へ切り替えのご依頼をいただき、施工が完了しました。当社で自家消費型太陽光発電システムの施工をさせていただいたお客さまからのご依頼です。
今回の記事では、キュービクル新設の手順をまとめました。
電力系統切替工事|埼玉県 蓮田市・工場

- エリア:埼玉県 蓮田市
- 費用レンジ:1000万円以上
埼玉県蓮田市内の企業より、複雑で大規模な電力系統切替工事のご依頼をいただきました。本工事では、同じ敷地内にある3つの施設(A・B・C)に対し、以下のような改修を行いました。
- A・B棟のケーブル更新工事を実施し、キュービクルからの配線を変更。
- これまで1号柱から各建物へ高圧・低圧を配線していたものを、C棟のみ分離。
- C棟専用の1号柱を新設し、高圧を受電する設計へ変更。
本工事は、既存の設備と新設の設備を組み合わせながら運用する必要があり、計画段階から綿密な調整が求められました。この記事では、どんな点に注意しながら進行したかをまとめています。
PAS・高圧ケーブル更新|突然の停電リスクを低減
【ダイワラビン株式会社様】PAS・高圧ケーブル更新工事|埼玉県草加市/八潮市・工場/ビル

- エリア:埼玉県 草加市・八潮市
- 施設種別:製造業
- 【草加工場】高圧ケーブル更新 アース改修工事
- 【八潮営業所ビル】PAS・高圧ケーブル更新工事
- 工期:1日
- 停電時間:8時間
- 費用レンジ:101万円~500万
埼玉県にあるダイワラビン株式会社様より、草加市の本社工場の高圧ケーブル更新工事・アース改修ならびに、八潮市にある事務所のPAS・高圧ケーブル更新工事のご依頼をいただきました。隣接する市にある工場と営業所の2拠点を同日に、また最短期間での工事をご希望でした。
施工事例の記事では工事に至った背景や施工条件、実際の安全対策等をまとめています。また、お客様より貴重なお声もいただいております。ぜひご覧ください。
PAS・高圧ケーブル更新工事|埼玉県越生町・工場

- エリア:埼玉県 入間郡越生町
- 施設種別:食品メーカー工場
- 工期:1日
- 停電時間:5時間
- 費用レンジ:101万円~500万円
埼玉県入間郡にある食品メーカー様の工場のPAS・ならびに高圧ケーブル更新工事のご依頼をいただきました。

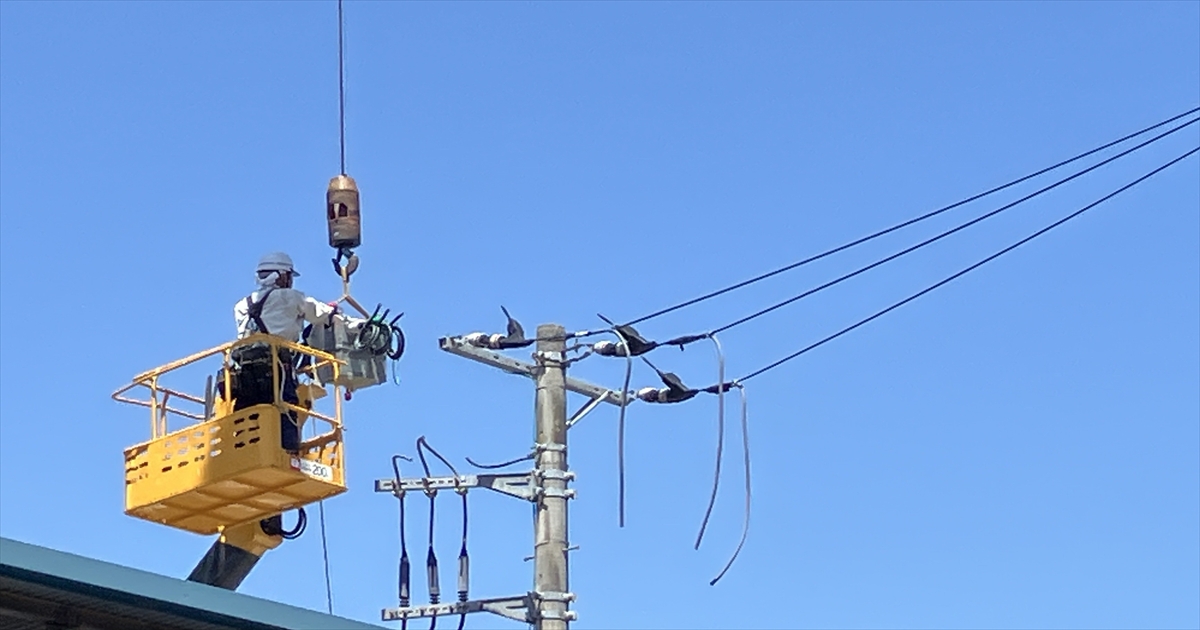

今回は、弊社の高所作業車では届かない高さに加え、スペースの制約もあり、機材旋回の難易度が高い状況でした。そこで、17mの高所作業車と大型ラフタークレーンを併用する特殊な工法を採用。クレーンでPASを吊り上げ、高所作業車上の作業員と、密に連携することで、万全の安全体制で施工を完了させています。
工事に至った背景や施工条件、実際の安全対策等をまとめています。
PAS・高圧ケーブル更新工事|埼玉県 加須市・工場

- エリア:埼玉県 加須市
- 施設種別:工場
- 工期:4時間
- 停電時間:3時間
- 費用レンジ:101〜500万円
埼玉県加須市のお客さまよりPAS(気中負荷開閉器)及び高圧ケーブル更新工事のご依頼をいただきました。2025年9月末に現地調査を実施、10月に契約、2026年4月に工事・お引き渡し完了となりました。
1989年製のPASで、経年劣化が心配されていたため、突発的な故障や停電のリスクを回避するための予防保全として更新工事を実施しました。更新工事の背景や、安全対策等をまとめています。
PAS・高圧ケーブル更新工事|埼玉県 三郷市・工場

- エリア:埼玉県 三郷市
- 施設種別:工場
- 工期:1日
- 停電時間:8時間
- 費用レンジ:101〜500万円
埼玉県三郷市のお客さまよりPAS及び高圧ケーブル更新工事のご依頼をいただきました。
以前動力電源追加の施工をさせていただいたことがあり、PAS・高圧ケーブル更新についてもお問い合わせいただきました。今回、無事に施工が完了いたしました。施工条件や安全対策をまとめています。
LED照明|工場・倉庫に最適な証明で固定費削減と安全性向上
照明交換工事 | 埼玉県 伊奈町・倉庫

埼玉県 伊奈町の倉庫内の照度が不足しているとのお悩みをいただき、施工を実施しました。導入前の課題やどのように解決したかをまとめています。
照明交換工事 | 埼玉県 蓮田市・食品工場

埼玉県蓮田市にある食品工場様より、工場内の照明LED化のご依頼をいただきました。
複数ある工場の照明LED化を段階的に取り組まれているお客様です。従来型蛍光灯からLED照明に交換することによるメリットなどをまとめています。
まとめ
工場や倉庫における電気設備更新は、単なる「故障への備え」ではありません。今回の事例でご紹介した通り、それは「生産ラインの安定稼働」と「固定費削減」を両立させるための戦略的な投資です。
電気設備は、目に見える不具合がなくても確実に経年劣化が進んでいます。前回もお伝えした通り、「壊れてから直す(事後保全)」のではなく「壊れる前に更新すること(予防保全)」こそが、結果として最もコストを抑え、安定した生産体制を維持する近道です。
埼玉県内を中心に数多くの工場・倉庫での施工実績を積み重ねてきました。 「自社の設備の劣化状況が知りたい」「生産ラインを止めずに工事ができるか相談したい」といったお悩みがあれば、ぜひ一度ご相談ください。現場の状況に合わせた最適な更新計画を、ご提案いたします。
