PAS・高圧ケーブル更新工事|埼玉県草加市/八潮市・工場/ビル
カテゴリー:
タグ:
更新日:2026年3月24日

PAS更新前

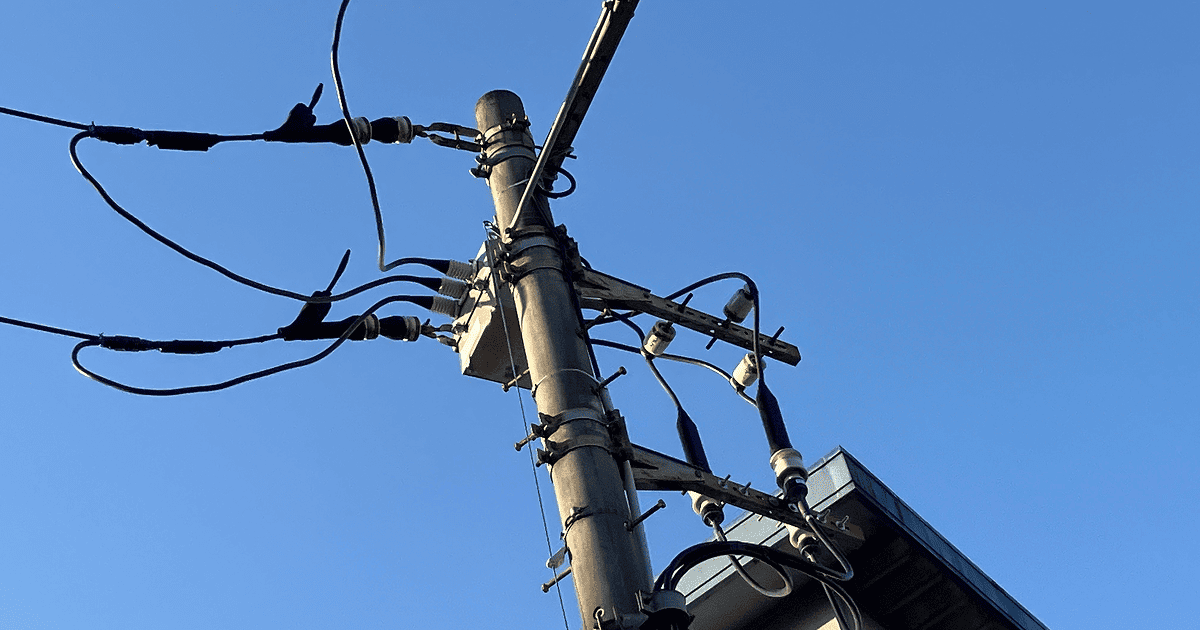

PAS更新後

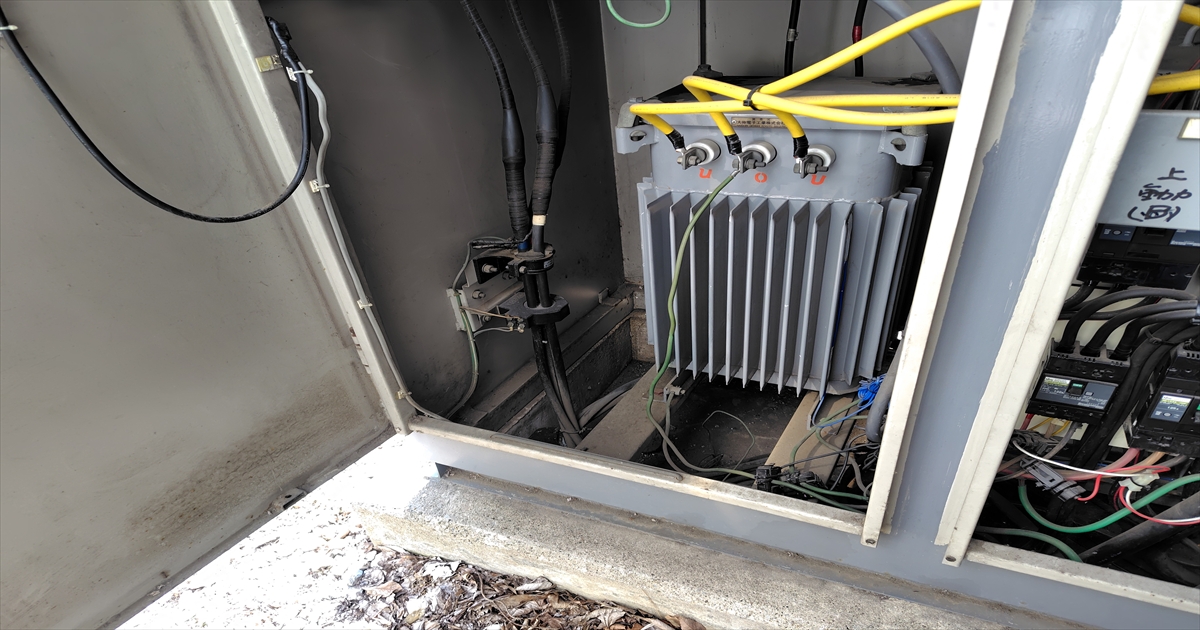

高圧ケーブル更新前

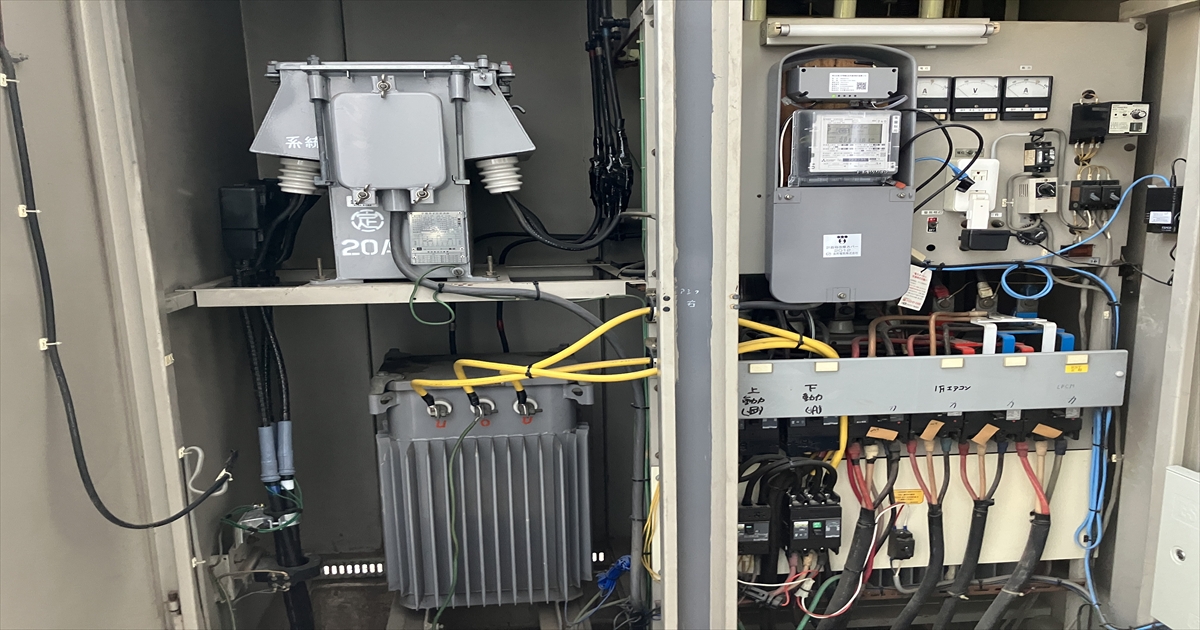

高圧ケーブル更新後

工事の概要|PAS・高圧ケーブル工事(2拠点・同日実施)
- エリア :埼玉県 草加市・八潮市
- 施設種別 :製造業
- 【草加工場】高圧ケーブル更新 アース改修工事
- 【八潮営業所ビル】PAS・高圧ケーブル更新工事
- 工期 :1日
- 停電時間 :8時間
- 費用レンジ:200万円~300万円
埼玉県にある製造業様より、草加市の本社工場の高圧ケーブル更新工事・アース改修ならびに八潮市にある事務所のPAS・高圧ケーブル更新工事のご依頼をいただきました。隣接する市にある工場と営業所の2拠点同日の工事・最短期間での工事をご希望でした。
今回の施工事例では、工事に至った背景や施工条件、実際の安全対策等をまとめています。
一般的なPAS更新工事の手順・スケジュール
Step0:現地確認・電力会社申請
お客さまからご相談をいただいた後、まずはお電話にて現在の状況をヒアリングします。続いて現地確認を行い、PASの設置位置、引込状況、周辺の安全条件、既存機器の状態などを詳細に調査します。
PAS更新工事は受電停止が伴うため、電力会社へ事前申請を行い、停電日時の調整を進めます。
Step1:受電停止・既存PAS撤去
電力会社立会のもと、受電が確実に停止していることを確認して作業に入ります。安全措置(接地線の取り付け等)を実施し、既設PASの高圧線を開放したうえで、本体を慎重に撤去します。

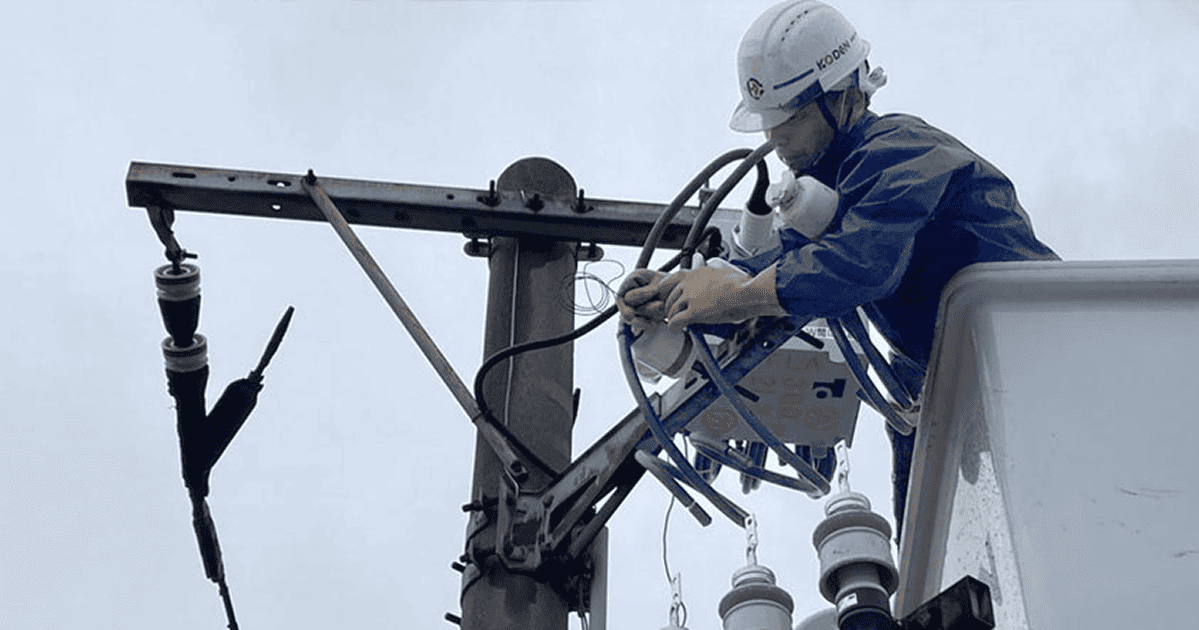

Step2:新PASの据付・結線
撤去時とは逆の手順で新しいPASを架柱上へ搬入・据付します。機器の水平・位置を調整し、しっかり固定した後、高圧引込線の結線を行います。必要に応じて、ヒューズリンクや支持金具の交換も同時に実施します。
Step3:通電試験・復電
据付・結線が完了したら、絶縁抵抗測定・導通試験などの点検を行い、PASが正常に動作する状態であることを確認します。問題がなければ、電力会社の担当者が高圧送電を再開し、復電を行います。
Step4:産廃処理・報告書提出
撤去したPASや付帯部材を産業廃棄物として適切に処理します。最後にお客さまへ以下の書類を提出し、工事完了となります。
- 工事報告書
- 試験結果書

恒電社の3つの特長

導入背景・課題・解決
- 背景:
年次点検の際に、ケーブル更新とPAS更新をした方が良いと指摘を受けたとのことで、ご相談をいただきました。電気主任技術者様とのやり取りを行う中で、アース改修のご希望も追加で伺いました。 - 課題:
隣接する市に存在する2か所で、高圧ケーブルの交換工事とPAS更新工事を同日に行いたいとのご希望をいただいたため、停電と復電のタイミングの調整が必要でした。また、最短期間での工事をご希望でした。 - 解決:
停電と復電のタイミングについては、東京電力と細かな調整を行ったうえで、施工日を決定しました。
全国的な高圧ケーブルの欠品やPASの品薄が続いている状態でしたが、今回は弊社内に高圧ケーブル、PASの在庫があったことでスムーズに進み、ご依頼から約3か月で工事が完了しました。
ルール・法律・更新目安
動作不良を招く経年劣化と更新時期
PAS(気中負荷開閉器)やUGS(ガス絶縁開閉器)は、高圧受電設備の一次側に設置され、事故時の遮断・保護の要となる機器です。15〜20年を超えると、接点の摩耗、コイルやバネの疲労、動作機構の固着、絶縁劣化などが進み、動作遅延や遮断不良を引き起こすリスクが高まります。
屋外設置が多いPASは、紫外線や雨水、塩害などの影響で劣化が早く進む傾向があり、UGSではSF₆ガスの経年による気密低下や絶縁性能の低下が問題になります。正常動作しなければ波及事故や高圧配電線への影響につながるため、15〜20年を目安とした計画的な更新が不可欠です。
停電計画と更新による安全性向上
PAS・UGSの交換には停電作業が不可避であるため、操業スケジュールや夜間作業の可否、冷蔵・IT設備などへの影響を事前に調整し、業務継続への支障を最小限に抑えながら施工計画を立てることが重要です。
必要に応じて仮設受電設備を活用し、無理のない工程で実施することで、安全かつ確実な工事が可能になります。更新後の機器は動作信頼性や耐候性が向上し、事故時の遮断性能も安定するため、施設全体の安全性および高圧設備の信頼性が大きく改善します。特に最新機器では保護性能が高く、雷サージや地絡時の波及事故防止にも優れた効果が期待できます。
法令遵守とPCB確認を含む撤去時の注意点
PAS・UGSの新設や更新は高圧系統の変更にあたるため、電気事業法および電気設備技術基準(電技)・内線規程に基づく仕様選定・施工が求められます。設置位置の妥当性、保護協調、接地方式、ケーブル接続方法などを電力会社と協議しながら設計し、工事後には耐圧・動作試験による安全性確認を行います。
また、古いPASには絶縁油としてPCBが使用されていた可能性があるため、撤去の際には必ず証明書の確認、または必要に応じPCB分析を行う必要があります。PCB含有が判明した場合は、法律で定められた期限までに処理しなければならず、含まれていない場合でも産業廃棄物としてマニフェスト管理のもと適切な処理が求められます。
関連記事
仕様・条件
- 型番 :
高圧交流気中負荷開閉器 定格電流300A VT・LA内蔵GR付PAS

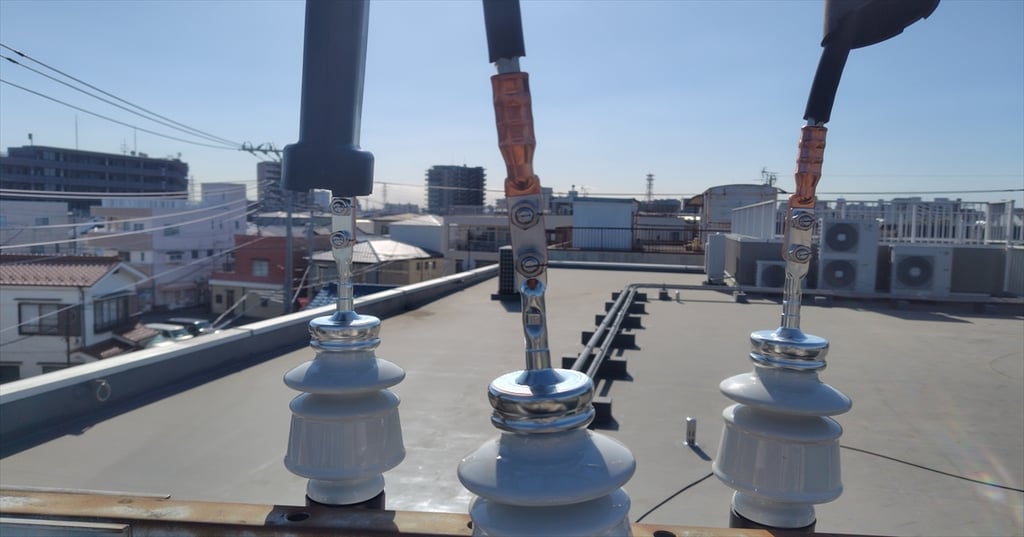

八潮市・草加市は弱塩害地域のため、屋外端末処理剤は塩害仕様のものを使用。 - 施工条件:2026年2月末全館を停電を実施し、日中に工事を行ったため、非常にスムーズに工事を終えることができました。自社内はもちろん、東京電力ならびに電気主任技術者様との事前打ち合わせを入念に行い、限られた時間内での施工を完了させました。

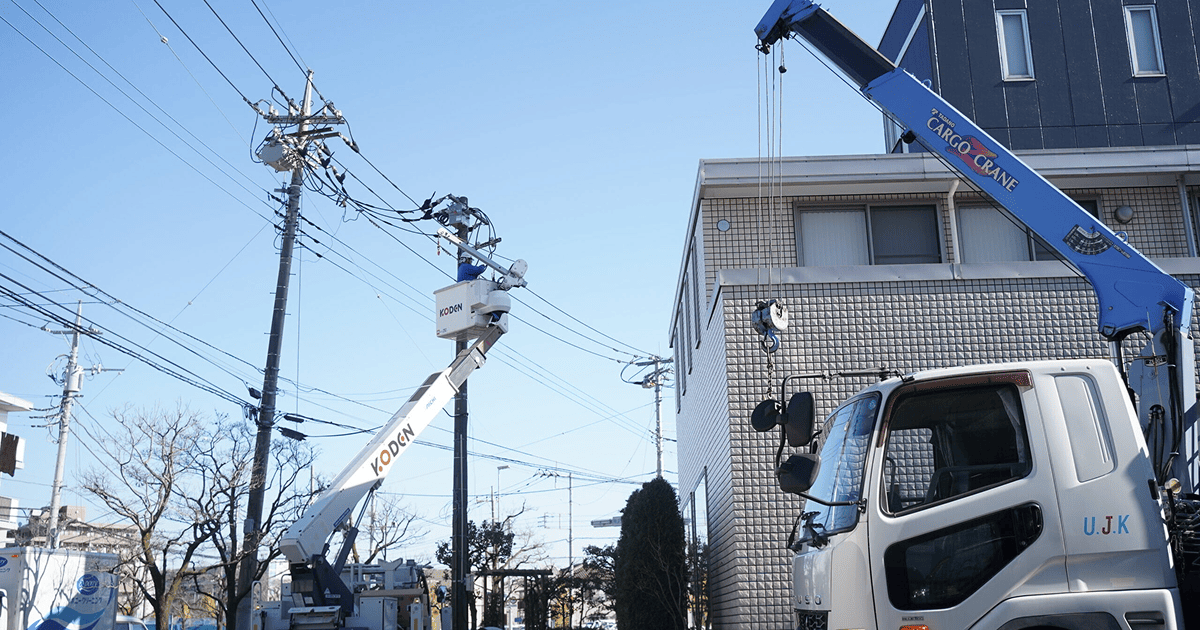

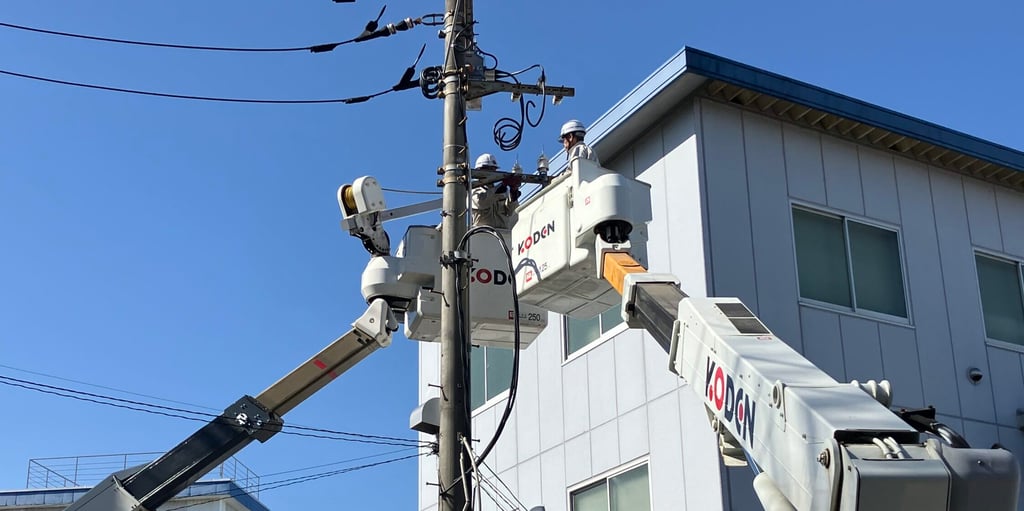

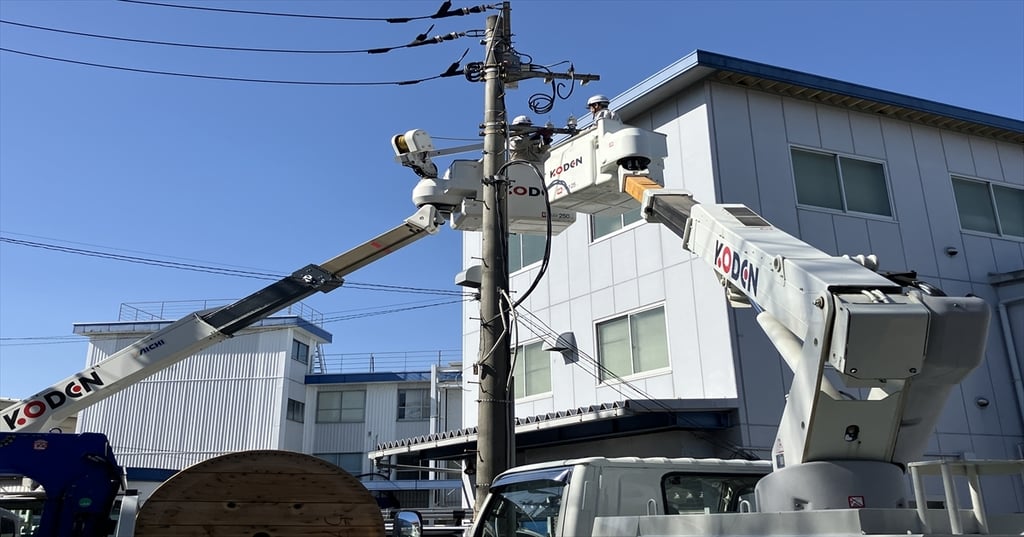

- 安全対策:高所作業車を2台所有していたため、草加市・八潮市同日に作業に入ることができました。周囲には立入禁止区域を設定し、落下物や車両の転倒事故を防ぐため、作業帯の確保と標識設置を徹底しています。
